Bad & Sanitär9 Min. Lesezeit
Badsanierung: Ablauf, Reihenfolge der Gewerke und Dauer

Eine Badsanierung wirkt von außen wie ein einziges Projekt, besteht aber aus sieben bis neun Gewerken, die in einer festen Reihenfolge arbeiten müssen. Jedes Gewerk braucht das Ergebnis des vorherigen, und zwischen zwei Schritten stehen manchmal Trocknungszeiten, die sich nicht abkürzen lassen. Wer diesen Ablauf kennt, kann einen Zeitplan lesen und merkt früh, wenn er zu optimistisch ist. Dieser Ratgeber beschreibt die Reihenfolge, nennt eine realistische Orientierung für die Dauer und erklärt, was in Berliner Altbauten und Mehrfamilienhäusern erfahrungsgemäß am häufigsten schiefgeht.
Die kurze Antwort
Ein durchschnittliches Wannenbad von rund sechs bis acht Quadratmetern wird in der Regel in etwa drei Wochen komplett saniert, gerechnet vom ersten Tag des Rückbaus bis zur Abnahme. Die Reihenfolge ist dabei fast immer dieselbe: Rückbau, Sanitär-Rohinstallation, Elektro, Trockenbau und Estrich, Abdichtung nach DIN 18534, Fliesen, Maler, Endmontage, Abnahme. Verzögerungen entstehen selten beim Arbeiten selbst, sondern durch Überraschungen hinter dem Putz, durch fehlendes Material und durch Trocknungszeiten, die man beim Estrich nicht verhandeln kann.
Vor dem ersten Hammerschlag: Planung und Aufmaß
Der Teil, der über den Verlauf entscheidet, liegt vor der Baustelle. Beim Aufmaß wird der Raum vermessen, die vorhandene Installation aufgenommen und geklärt, wo Abwasser- und Trinkwasserleitungen verlaufen, wo der Steigstrang liegt und ob Absperrventile für die Wohnung vorhanden sind. Erst danach lässt sich sagen, ob sich das WC versetzen lässt, ob eine bodengleiche Dusche möglich ist und ob die Lüftung über ein Fenster, einen Schacht oder einen neuen Ventilator läuft.
In dieser Phase wird auch festgelegt, was genau gekauft wird. Fliesen, Sanitärobjekte, Armaturen und Möbel haben unterschiedliche Lieferzeiten. Ein einziges Produkt mit acht Wochen Lieferzeit verschiebt den Baubeginn, nicht das Bauende. Deshalb steht am Ende der Planung eine vollständige Materialliste mit Verfügbarkeiten und ein Terminplan, in dem jedes Gewerk seinen Tag hat. Die kostenlose Badplanung mit Aufmaß von CLIENI SHK liefert genau das: Grundriss, Materialliste und einen Zeitplan für alle Gewerke, unverbindlich.
Die Gewerke in der richtigen Reihenfolge
1. Rückbau und Entsorgung
Alte Objekte, Fliesen, teils Estrich und Putz kommen heraus. Das ist der lauteste und staubigste Teil und dauert je nach Größe ein bis zwei Tage. Wichtig sind eine saubere Staubschutztür, eine Abdeckung der Wege und ein geklärter Weg für den Bauschutt. Im Altbau ohne Aufzug ist der Transport nach unten oft der zeitbestimmende Faktor, nicht das Abschlagen selbst. Hier zeigt sich auch, was hinter der Wand steckt: alte Bleileitungen, verzinkte Stahlrohre mit Ablagerungen, feuchte Wandbereiche oder eine Holzbalkendecke, mit der niemand gerechnet hat.
2. Sanitär-Rohinstallation
Jetzt entsteht das eigentliche Bad, auch wenn man davon später nichts mehr sieht. Trinkwasserleitungen werden neu verlegt, Abwasserleitungen mit dem nötigen Gefälle angeschlossen, Vorwandinstallationen gestellt, Spülkästen und Ablaufgarnituren gesetzt. Die Anschlussmaße für Armaturen und Objekte müssen hier exakt stimmen, denn nach dem Fliesen lässt sich nichts mehr verschieben. Am Ende dieses Schritts steht eine Dichtheitsprüfung des Leitungsnetzes, die protokolliert wird. Arbeiten am Trinkwassernetz dürfen in Berlin nur Betriebe ausführen, die im Installateurverzeichnis der Berliner Wasserbetriebe eingetragen sind.
3. Elektroinstallation
Leitungen für Beleuchtung, Steckdosen, Spiegelschrank, Handtuchheizkörper, Lüfter und gegebenenfalls eine elektrische Fußbodentemperierung werden gezogen. Im Bad gelten besondere Anforderungen an Schutzbereiche rund um Wanne und Dusche sowie an den Potenzialausgleich. Dieser Schritt läuft oft parallel zur Rohinstallation, weil beide Gewerke in dieselben Wandschlitze arbeiten.
4. Trockenbau, Putz und Estrich
Schlitze werden geschlossen, Vorwände beplankt, Wände verputzt oder gespachtelt, der Bodenaufbau wird hergestellt. Beim Estrich beginnt die einzige Wartezeit, die sich nicht durch mehr Personal verkürzen lässt. Ein klassischer Zementestrich braucht Zeit bis zur Belegreife, und die wird vor dem Fliesen mit einer Messung nachgewiesen. Wo der Zeitplan eng ist oder die Deckenlast begrenzt, ist ein Trockenestrich oder ein Schnellestrich die Alternative. Beides muss vorher geplant sein, nicht spontan entschieden.
5. Abdichtung nach DIN 18534
Vor den Fliesen kommt die Abdichtung im Verbund, oft als Dichtschlämme oder Flüssigfolie mit eingelegten Dichtbändern an allen Ecken, Anschlüssen und Durchdringungen. Die DIN 18534 regelt die Abdichtung von Innenräumen und ordnet Flächen je nach Wasserbelastung einer Klasse zu. Ein Wannenbad in einer Wohnung liegt in einer anderen Klasse als eine bodengleiche Dusche, und danach richtet sich das Material. Wichtig ist, dass Abdichtung, Kleber und Dichtbänder als aufeinander abgestimmtes System mit Prüfzeugnis verarbeitet werden. Die meisten späteren Feuchteschäden im Bad gehen auf diesen einen Arbeitsgang zurück. Lassen Sie ihn sich mit Fotos dokumentieren.

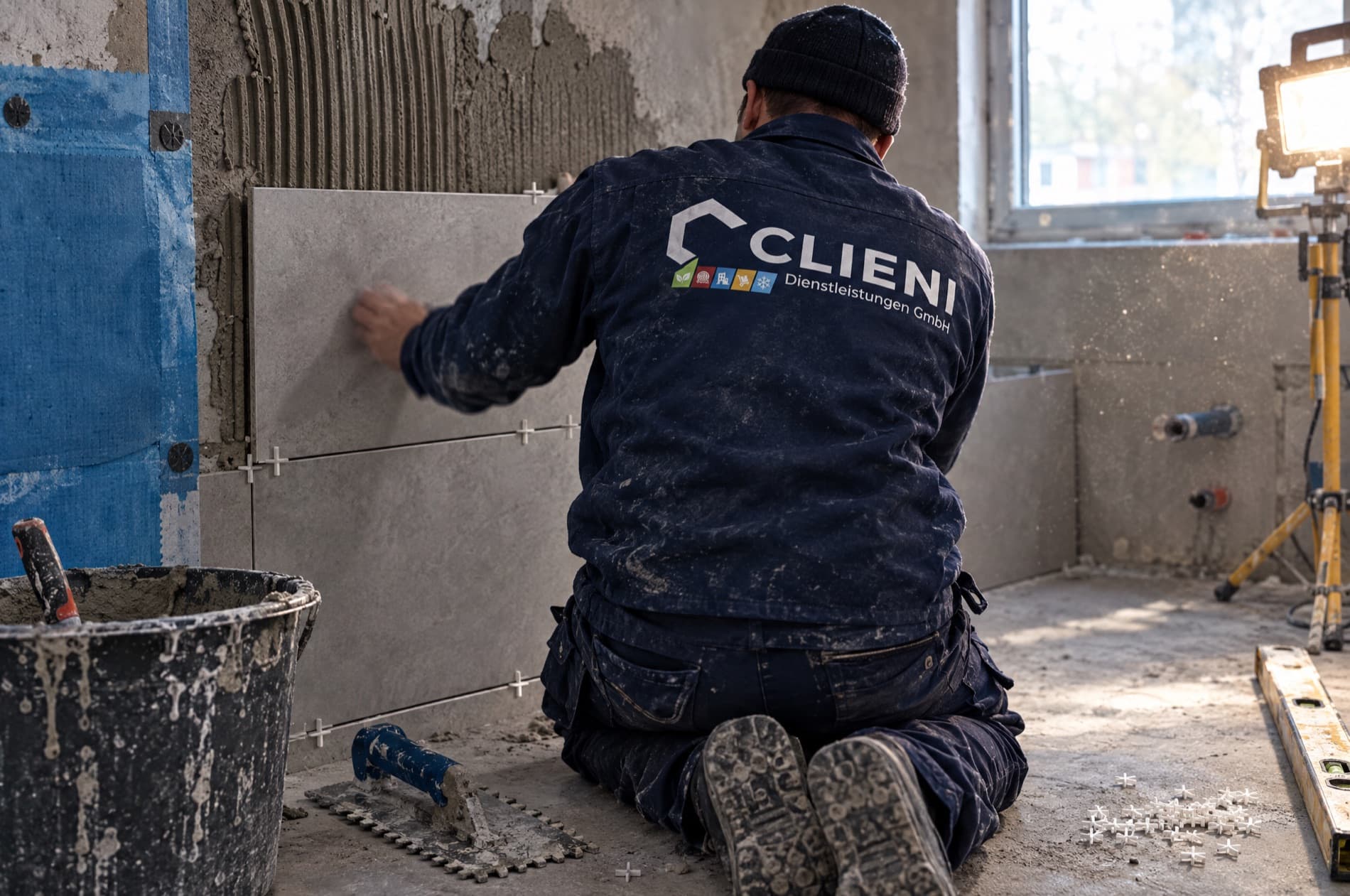

6. Fliesen
Boden und Wände werden gefliest, danach verfugt. Je nach Format, Verlegemuster und Zuschnitt dauert das zwei bis vier Tage. Großformate und Mosaike an Rundungen kosten deutlich mehr Zeit als ein Standardformat im Verband. Nach dem Verfugen braucht die Fläche wieder einen Tag Ruhe, bevor belastet wird.
7. Maler und Oberflächen
Decke und nicht geflieste Wandflächen werden gespachtelt und gestrichen, meist mit einer Farbe, die für Feuchträume geeignet ist. Dieser Schritt liegt vor der Endmontage, damit keine fertigen Objekte abgeklebt werden müssen.
8. Endmontage
Jetzt kommen WC, Waschtisch, Armaturen, Duschabtrennung, Spiegelschrank, Handtuchheizkörper und Möbel. Die Silikonfugen an Wanne, Dusche und Sockel werden zum Schluss gezogen, weil sie als Wartungsfugen gelten und beweglich bleiben müssen.
9. Abnahme und Übergabe
Gemeinsamer Rundgang, Funktionsprüfung aller Entnahmestellen, Prüfung der Abläufe, Dokumentation. Sie erhalten die Protokolle der Dichtheitsprüfung, Fotos der Abdichtung, die Datenblätter der eingebauten Produkte und die Hinweise zur Pflege. Kleine Restpunkte werden schriftlich festgehalten und mit Termin abgearbeitet.
Wie lange dauert das insgesamt
Als Orientierung für ein komplett saniertes Bad mittlerer Größe gilt ein Zeitraum von rund drei Wochen auf der Baustelle. Davon entfallen etwa ein bis zwei Tage auf den Rückbau, drei bis vier Tage auf Rohinstallation und Elektro, zwei bis drei Tage auf Trockenbau und Estrich plus die Trocknungszeit, ein Tag auf die Abdichtung, zwei bis vier Tage auf Fliesen und Fugen, ein bis zwei Tage auf Maler und zwei Tage auf Endmontage und Abnahme. Diese Angaben sind eine Orientierung, kein Versprechen. Ein kleines Bad ohne Grundrissänderung kann schneller fertig sein, ein Bad mit versetztem Abwasseranschluss, Deckenöffnung oder Sonderanfertigungen braucht länger.
Wichtiger als die absolute Zahl ist die Lückenlosigkeit: Ein guter Zeitplan hat keine leeren Tage zwischen zwei Gewerken, außer sie sind als Trocknungszeit ausgewiesen. Wenn ein Angebot drei Wochen nennt, aber keine Gewerkefolge zeigt, fragen Sie nach.
Was Verzögerungen verursacht
- Überraschungen hinter dem Putz: Bleileitungen, korrodierte Stahlrohre, feuchtes Mauerwerk, eine Holzbalkendecke ohne Lastreserve oder eine Abwasserleitung, die ganz woanders liegt als vermutet.
- Lieferzeiten: Ein einzelnes Waschtischunterschrankmodell oder eine Sonderfliese kann den Zeitplan sprengen. Deshalb wird alles vor Baubeginn bestellt und angeliefert.
- Späte Änderungswünsche: Eine nachträglich verschobene Steckdose ist harmlos, ein nachträglich verschobenes WC bedeutet neuen Aufbruch im Boden.
- Trocknungszeiten: Estrich und Putz brauchen Zeit. Wer zu früh fliest, riskiert Risse und Ablösungen.
- Fehlende Absperrmöglichkeit: Wenn für Arbeiten am Steigstrang das ganze Haus abgestellt werden muss, ist Terminabstimmung mit der Verwaltung nötig.
- Parallelgewerke ohne Koordination: Wenn Sanitär, Elektro und Fliesenleger unabhängig voneinander beauftragt sind, wartet regelmäßig einer auf den anderen. Das ist der Hauptgrund, warum eine Sanierung aus einer Hand schneller läuft.
Leben mit der Baustelle
Wenn nur ein Bad vorhanden ist, stellt sich die Frage, wie die Wochen zu überbrücken sind. In der Praxis haben sich diese Punkte bewährt:
- Ein provisorisches WC lässt sich in vielen Wohnungen für den größten Teil der Bauzeit erhalten oder kurzfristig an einem anderen Anschluss betreiben. Klären Sie das vorher, nicht am Tag des Rückbaus.
- Räumen Sie den angrenzenden Flur leer und rechnen Sie mit Staub, auch bei guter Staubschutztür.
- Halten Sie Ruhezeiten ein. In Berliner Wohnhäusern sind laute Arbeiten an Sonn- und Feiertagen tabu, und auch mittags und abends sollten Sie den Hausfrieden nicht strapazieren.
- Informieren Sie die Nachbarn vorab mit einem Aushang im Treppenhaus, inklusive Zeitraum und Ansprechpartner. Das erspart erfahrungsgemäß die Hälfte aller Beschwerden.
- Klären Sie Stellplatz und Zufahrt für Material und Container. In der Innenstadt braucht ein Container eine Genehmigung für die Aufstellung im öffentlichen Straßenland.
Besonderheiten im Berliner Mehrfamilienhaus
In einer Eigentumswohnung gehört die Leitung bis zur Abzweigung vom Steigstrang meist zum Gemeinschaftseigentum. Wer dort eingreift, braucht die Zustimmung der Gemeinschaft, in vielen Fällen einen Beschluss. Gleiches gilt, wenn ein neuer Lüftungsschacht angeschlossen oder eine Wand verändert werden soll, die tragend ist. Fragen Sie früh bei der Verwaltung nach, denn Eigentümerversammlungen finden nicht wöchentlich statt.
Im Mietverhältnis ist die Lage anders: Eine Badsanierung auf eigene Kosten braucht die Zustimmung des Vermieters, und über den Zustand bei Auszug sollte man vorher sprechen. In vielen Berliner Beständen saniert die Eigentümerseite ohnehin strangweise, also mehrere übereinanderliegende Bäder nacheinander. Das ist effizienter, weil der Steigstrang nur einmal geöffnet wird, verlangt aber eine enge Abstimmung der Mietparteien.
Im Gründerzeitbau kommt die Konstruktion hinzu. Holzbalkendecken mit Sandschüttung begrenzen die Aufbauhöhe und die zulässige Last, was für bodengleiche Duschen und schwere Wannen relevant ist. Auch der Schallschutz zwischen den Wohnungen verlangt Aufmerksamkeit: Ein Wannenträger ohne Entkopplung überträgt Geräusche in die Nachbarwohnung.
Woran Sie eine belastbare Planung erkennen
- Der Zeitplan nennt jedes Gewerk mit Datum und benennt Trocknungszeiten ausdrücklich.
- Das Angebot listet die Abdichtung als eigene Position mit Systemangabe, nicht als Nebensatz beim Fliesen.
- Es gibt eine Materialliste mit konkreten Produkten und Verfügbarkeiten.
- Ein Ansprechpartner koordiniert alle Gewerke, und Sie wissen, wer das ist.
- Dichtheitsprüfung, Abdichtung und Estrichmessung werden dokumentiert und übergeben.
Wovon der Aufwand bei Ihnen abhängt, lässt sich aus der Ferne nicht seriös sagen: Raumgröße, Grundrissänderung, Zustand der Leitungen, Deckenaufbau und Ausstattung bestimmen ihn. Das verbindliche Angebot bekommen Sie nach der kostenlosen Badplanung mit Aufmaß.
Häufige Fragen
Für ein komplett saniertes Bad mittlerer Größe sind rund drei Wochen auf der Baustelle eine realistische Orientierung. Kleine Bäder ohne Grundrissänderung gehen schneller, Umbauten mit versetztem Abwasseranschluss dauern länger.
Rückbau, Sanitär-Rohinstallation, Elektro, Trockenbau und Estrich, Abdichtung nach DIN 18534, Fliesen, Maler, Endmontage, Abnahme. Jeder Schritt setzt den vorherigen voraus.
In der Regel nicht. Ein provisorisches WC lässt sich oft für einen Teil der Bauzeit erhalten, das klären wir beim Aufmaß. Duschen ist während der Bauzeit nicht möglich.
Sie ist die einzige Schicht, die Wasser dauerhaft vom Bauwerk fernhält. Fliesen und Fugen sind nicht wasserdicht. Ein Großteil der späteren Feuchteschäden im Bad geht auf eine fehlerhafte oder fehlende Verbundabdichtung zurück.
Häufig ja. Leitungen bis zur Abzweigung vom Steigstrang und tragende Bauteile gehören in der Regel zum Gemeinschaftseigentum. Klären Sie das frühzeitig mit der Verwaltung, im Einzelfall entscheidet die Teilungserklärung.
Vor Baubeginn. Fliesen, Objekte und Möbel werden bestellt und angeliefert, bevor der Rückbau startet. Ein einziges Produkt mit langer Lieferzeit verschiebt sonst den gesamten Ablauf.
Fragen zu Heizung, Wärmepumpe oder Förderung?
CLIENI SHK berät Sie vor Ort in Berlin und Brandenburg und rechnet die Förderung mit Ihnen durch. Das verbindliche Angebot erhalten Sie nach dem Vor-Ort-Termin.
Passende Leistungen
Weitere Ratgeber
Bad & Sanitär
Bodengleiche Dusche im Berliner Altbau: Was geht und was nicht
Im Gründerzeithaus entscheidet ein einziger Wert über die bodengleiche Dusche: die verfügbare Aufbauhöhe. Was sie beeinflusst und welche Alternativen es gibt.
Förderung & Recht
Legionellenprüfung: Pflichten für Vermieter und Hausverwaltungen
Großanlage, Vermietung, Duschen: Sind diese drei Punkte erfüllt, ist die Untersuchung Pflicht. Was Hausverwaltungen zu Intervallen, Probenahme und Maßnahmen wissen müssen.
Heizung
Gasetagenheizung in Berlin: Weiterbetreiben, tauschen oder zentralisieren?
In vielen Berliner Altbauten hat jede Wohnung ihre eigene Gastherme. Welche Möglichkeiten es nach dem GModG gibt, was gefördert wird und wie Sie das in der Eigentümergemeinschaft angehen.
